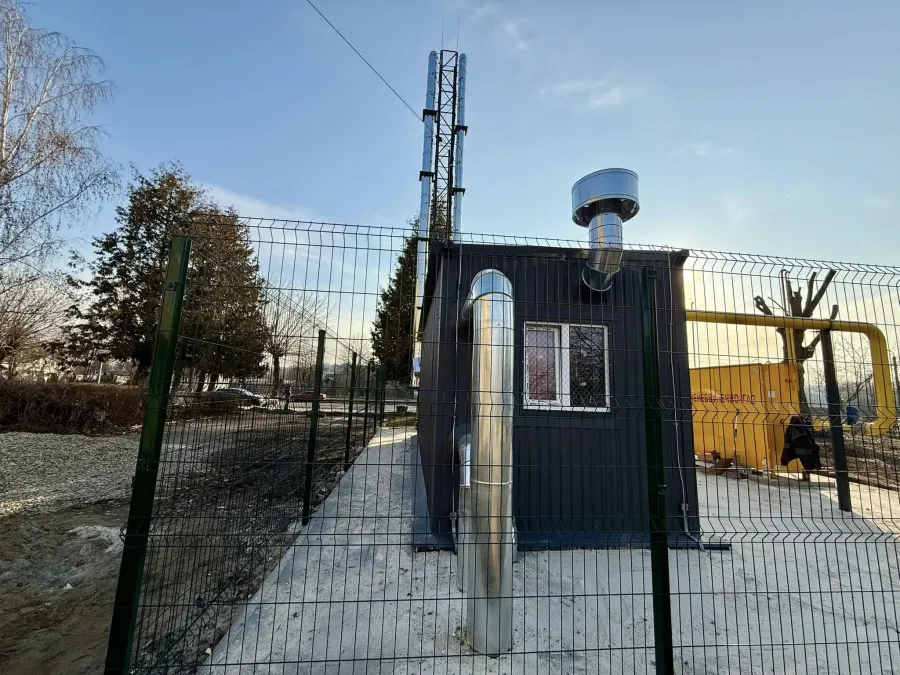

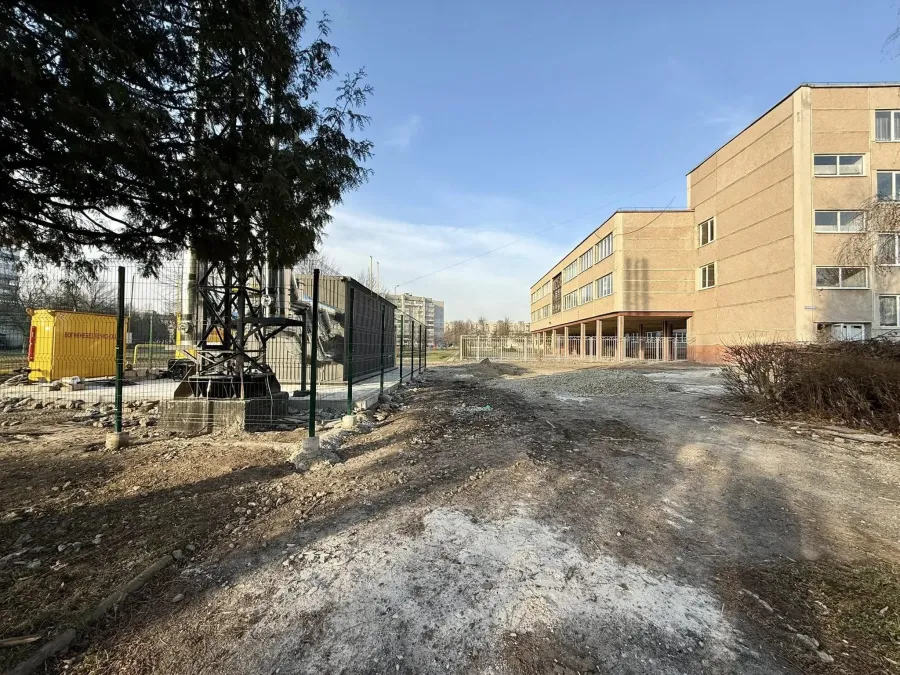

Сьогодні, 10 березня, в ході ранкового об’їзду проаналізували стан готовності новозведеної модульної котельні біля Калуського ліцею №10. Про це повідомив у соцмережі міський голова Калуша Андрій Найда, інформують "Вікна".

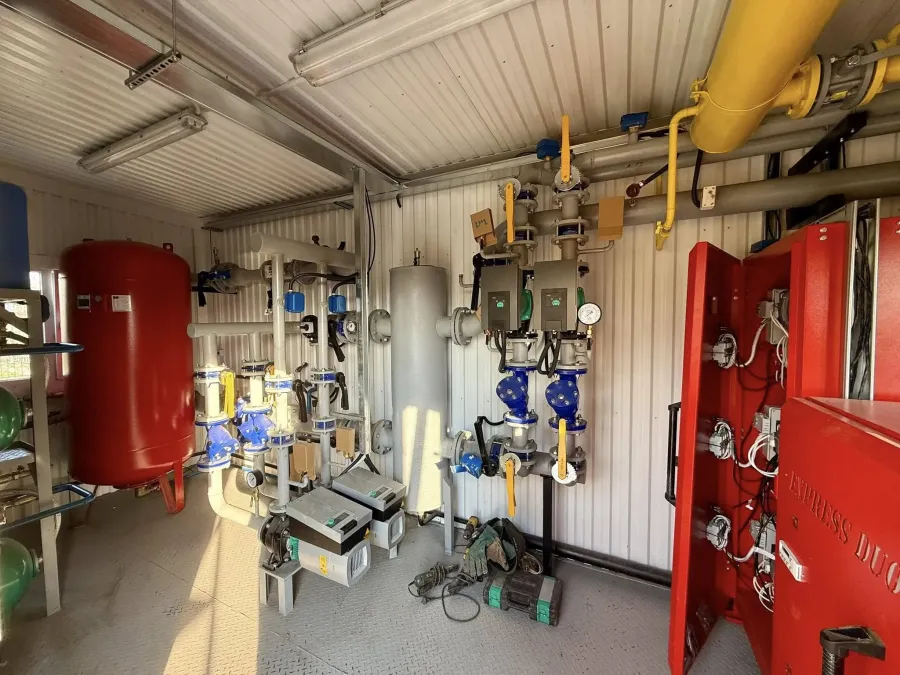

У модульній котельні вже завершено всі внутрішні монтажні роботи, встановлено насосне обладнання та електроніку.

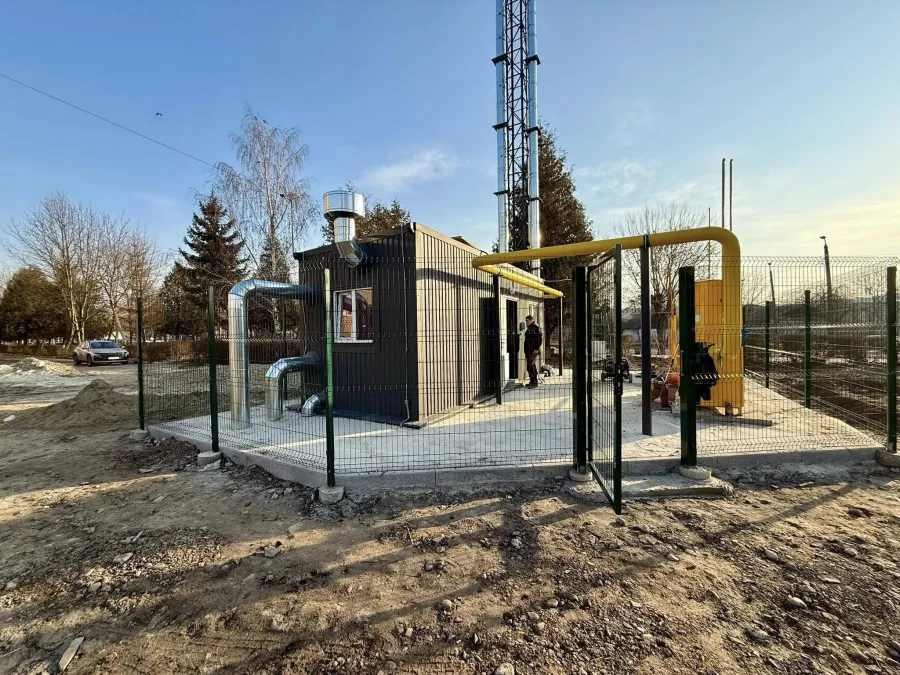

"До кінця тижня очікуємо прибуття фахівця, який налаштовуватиме систему керування котельнею як на цій локації, так і біля садочка "Росинка". Після цього зможемо отримати необхідну документацію для введення цих альтернативних джерел опалення в експлуатацію", — наголосив Андрій Найда.


Наступним етапом стане облаштування модульної котельні біля Калуського ліцею №2, якому передуватиме проведення тендеру.
Загалом у 2025 році заплановано завершити будівництво та введення в експлуатацію трьох котелень — біля ЗДО "Росинка", ліцею №10 та ліцею №2.
"Також плануємо завершити проєктування всіх інших котелень і продовжуватимемо роботу з пошуку фінансування для їхнього монтажу", — зазначив міський голова.
